Et de 3 ! Le soleil brille presque tous les jours, les bétonnières s’enchainent, le tas de sable a pris un sacré coup, bref une nouvelle semaine de chantier.
Le résumé de la semaine
Lundi 29 mai – Joints et débancher

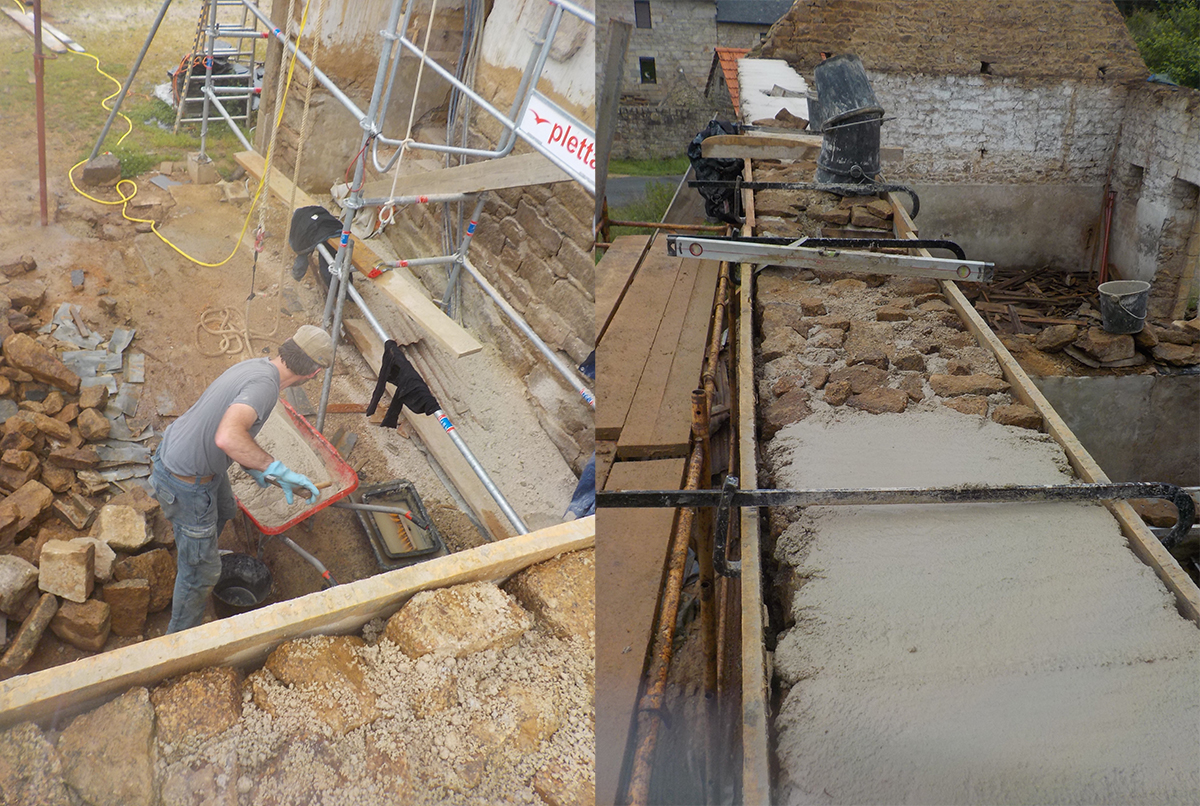

Pour commencer le seuil de la baie vitrée, les maçons ont repris un peu l’ouverture en coupant quelques pierres (image 1).
Pendant ce temps là, accompagnée de leur aide de camp, j’ai jointoyé le pignon Est de la maison.
En fin de journée, une fois Gwen arrivé, nous avons débanché la première partie de l’arase Nord (image 2).
Mardi 30 mai – Joints bis

Grosse journée de joints le mardi. A deux, nous avons réalisé un étage entier.

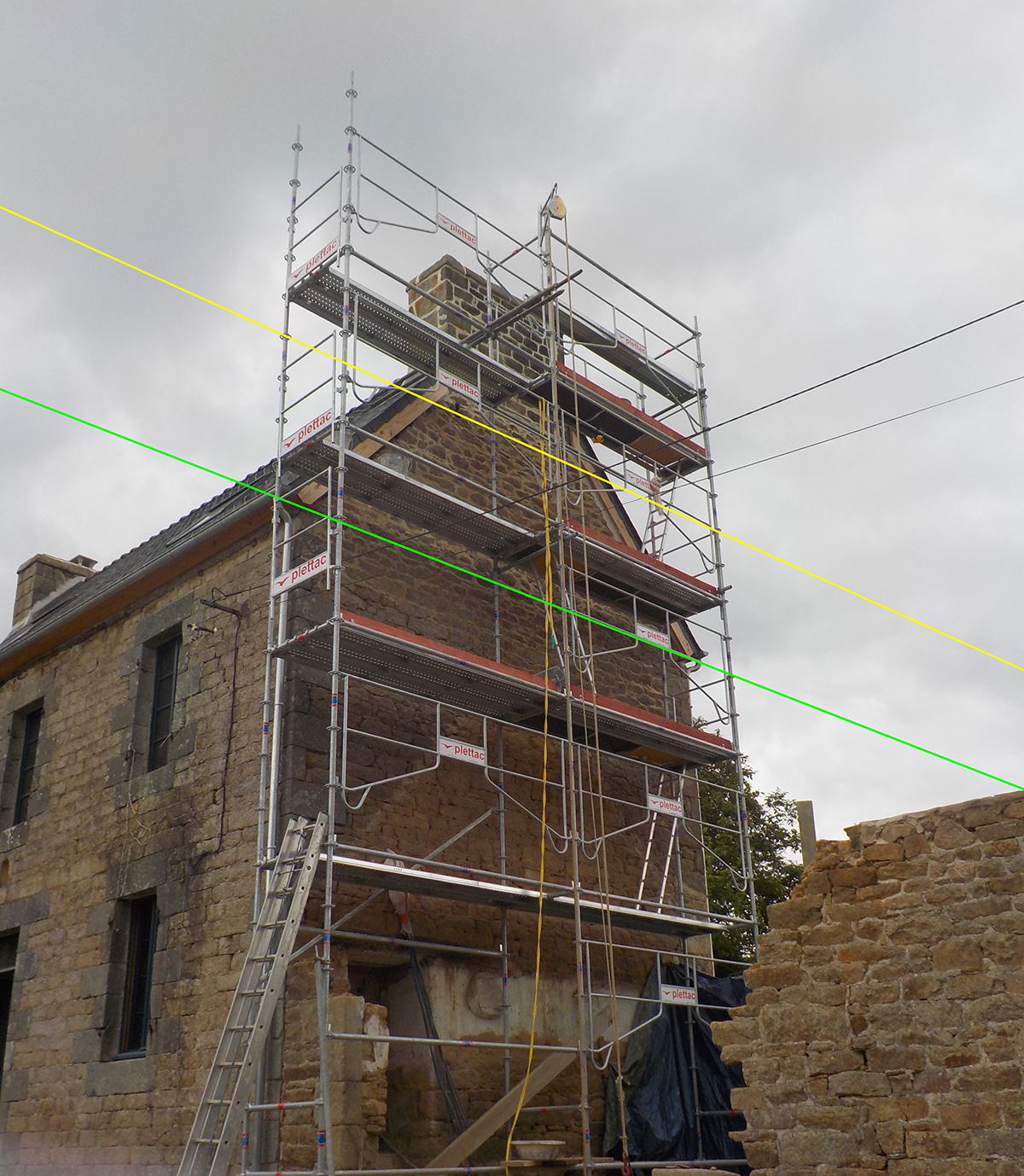

Au dessus de marque jaune, ce qui est déjà sec.
Entre les marques jaune et verte, ce qui a été fait dans la journée.
Sous la marque verte ce qui n’a pas été commencé.
Recette des joints
Mélange, 1 de chaux pour 3,75 de sable, assez mouillé.
Appliquer sur pierres sèches, mais propres, le joint à la langue de chat.
Une fois un peu séché, le joint devient plus terne, venir serrer les joints, toujours à la langue de chat. Le joint entre d’avantage entre les pierres et des bourrelets de chaux se marquent autour.
Le lendemain, venir gratter avec une brosse métallique, toutes les zones de joints. Le surplus s’envole, et le reste est harmonieux.
Mercredi 31 mai – Joints ter
Que dire de plus, une journée de joints, pendant que les maçons déplaçaient de gros cailloux … et ont terminé l’ouverture de la baie vitrée (à voir ci-dessous).
Jeudi 1er juin – des confitures

Pas grand chose à noter sur le jeudi, à part des joints (c’est une thématique) !
Sous la marque rose, ce qui n’a pas besoin de joint de façon urgente, car sera sous la couverture de la longère.
Entre les marques rose et jaune, un peu d’avancement.
Le soir, nous avons posé quelques pierres pour remonter le niveau de l’arase (image 2).
A noter que les charpentiers sont passés et ont installé l’un des poteaux de la maison ainsi que le linteau de la baie. (même si celui ci sera changé car un peu court).
Vendredi 2 juin – Encore des joints
On prend les mêmes et on recommence, à la différence, que tous les joints ont été posé ! Reste à gratter.
Le résumé du week-end
Samedi 3 juin – Fin des joints (sisi c’est possible)
Dernière étape pour les joints, le grattage.
Cette opération se fait le lendemain de la pose, on était donc dans les temps.
L’après midi, nous avons posé des pierres sur l’arase, avant une visite grandement enrichissante du décathlon de Lannion.
Dimanche 4 juin – on a coulé l’arase

Après une matinée à la plage, puis une petite sieste au Vieux Marché, nous sommes revenus sur Keraël, pour couler l’arase.
Il ne restait que quelques pierres à poser avant de lancer les 4 bétonières de batichaux.
La pluie commençait à tomber quand nous avons couvert l’arase d’une bâche, avant de rentrer pour accueillir Hélène et PP.
Lundi 5 juin – Du ménage dans la longère
Grand vent sur l’Ouest, le temps de passer un grand coup de balai dans le bas de la longère. 3 remorques de bois remontés sous le grand hangar plus tard, nous pouvions installer un échafaudage à l’intérieur pour le nettoyage du haut de mur Sud de la longère.
Finalement le vent a eut raison de nous et nous avons quitté le chantier vers 16h.
Côté artisans et projets
Au bilan, les joints

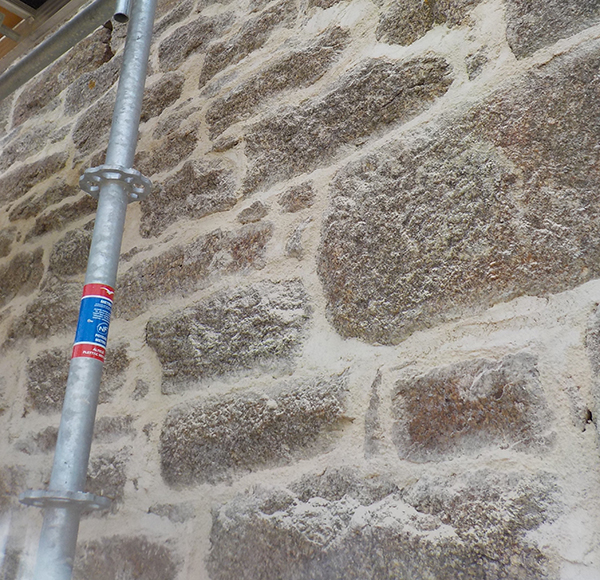

OUiiiiiiiiii ! Les joints extérieurs du pignon Est de la maison sont terminés. Tout a été posé, tiré puis gratté.
Reste la zone sous le triangle marqué en rose sur l’image, qui correspond à la portion de mur intérieure de la longère.
Sur ce mur, les pierres resteront apparentes et nous allons faire des joints, mais dans une teinte plus sombre, avec un peu d’argile dans le mélange de chaux-sable.
L’échafaudage sera enlevé prochainement, il ne faut pas perdre de temps !
Etape par étape, la baie vitrée

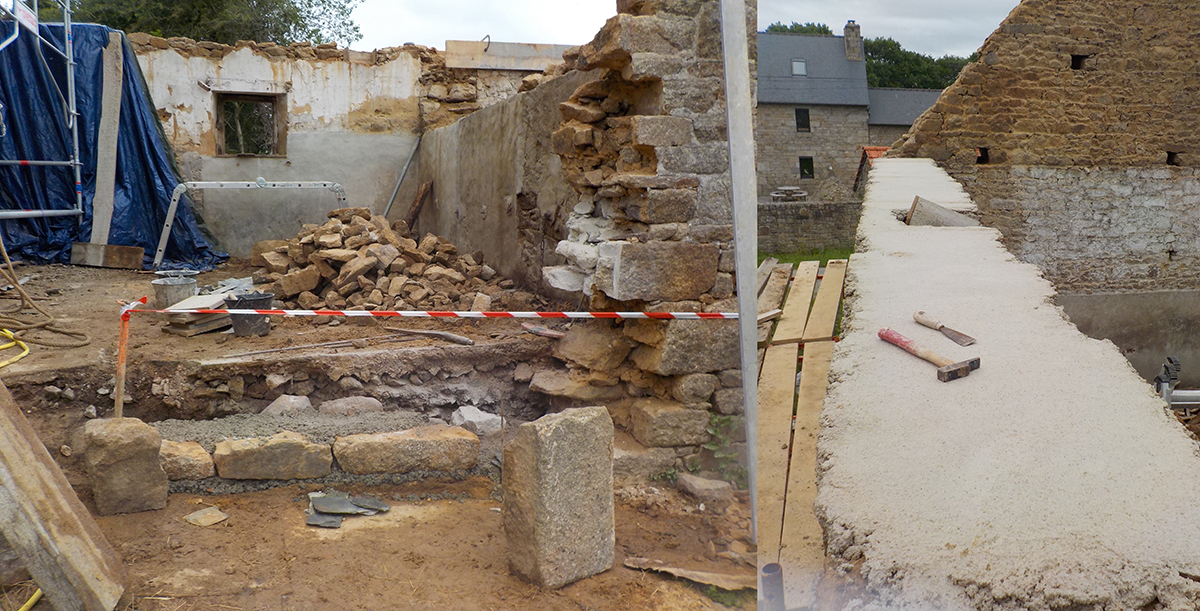

Depuis la façade d’origine, à la baie disposant de son linteau.
- l’ouverture, une fois le linteau tombé
- le seuil maçonné pour le maintient du jambage
- la pose du jambage en deux jours
- le linteau en bois dessus
Manque plus que la vitre ! (et un toit …)

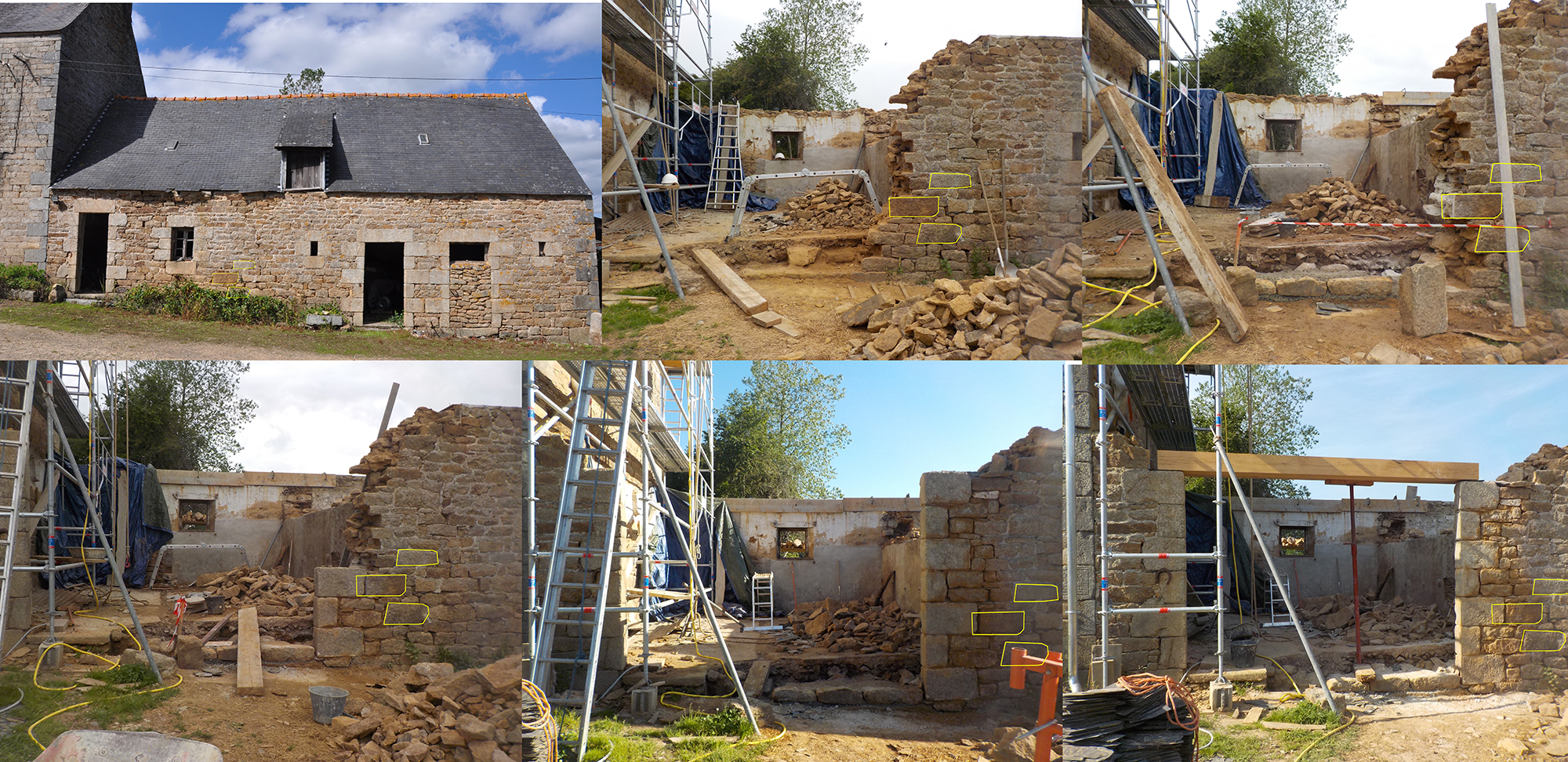

En long, en large, en travers, la charpente

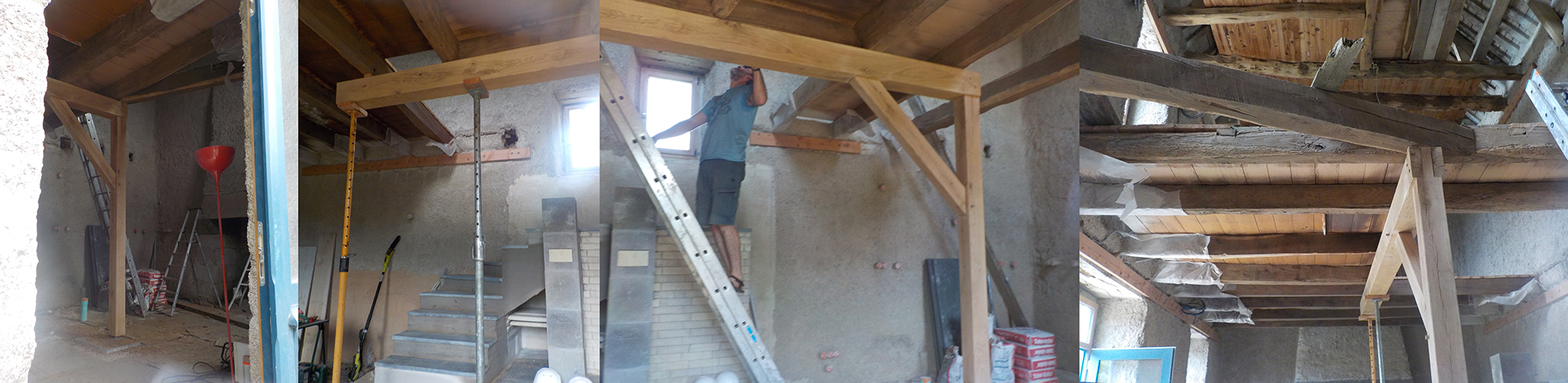

Arrivés jeudi vers 14h, ils ont quitté le chantier avant 17h. Entre deux, ils avaient installé l’un un poteau et posé le linteau de la baie sur la longère.
Le lendemain après midi, même histoire, cette fois, ils ont déplacé la solive en biais au dessus de notre future cuisine et ont re-découpé les solives au niveau de la cage d’escalier pour avoir une hauteur suffisante pour passer au 1er l’étage.

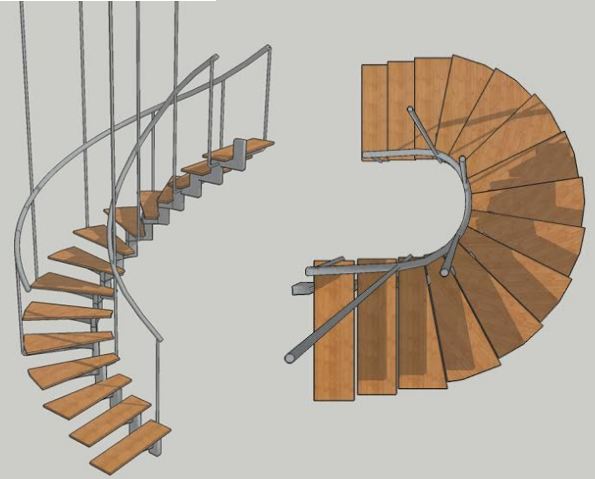

Des dessins pour l’escalier
Fin d’une semaine sur le chantier. La longère commence à prendre forme avant l’installation de sa charpente définitive. Nous avons aussi validé le devis pour sa couverture. La longère sera prête pour le déplacement du compteur électrique.
