Avant/Après de 2020

Enfin quelques clichés combinés pour suivre l’évolution de la maison.

Les cloisons ajoutées cette année, sont un soucis majeur pour cette nouvelle édition, car nombre de photos ne sont plus exploitables, … Bref on a fait comme on a pu.

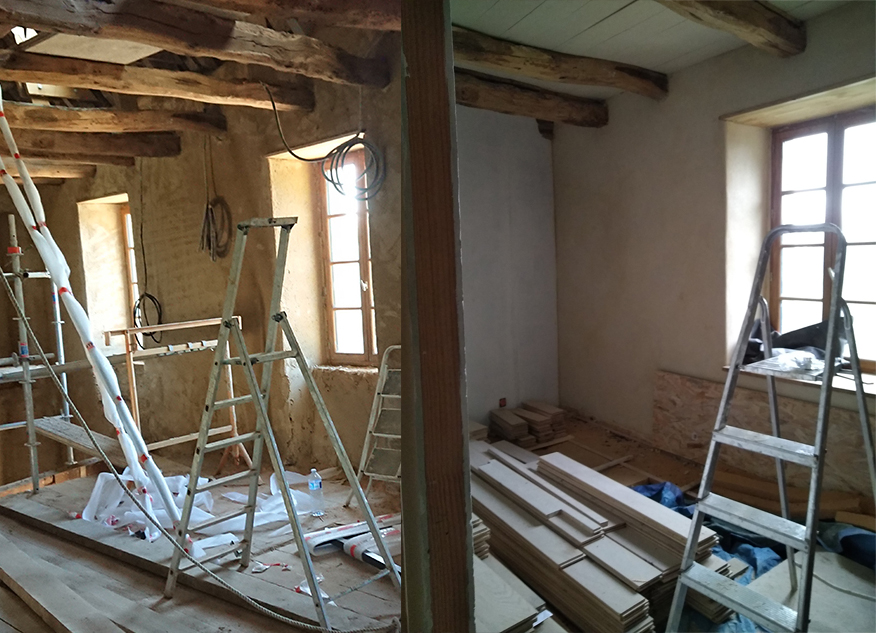

Le RDC presque rangé, et la nouvelle cloison tout juste visible

Aperçu de la nouvelle cloison au RDC et ajout du plafond, changement de profondeur de champ.

De la salle de bain, le poele est bien caché.

Vu de l’entrée de la salle de bain.

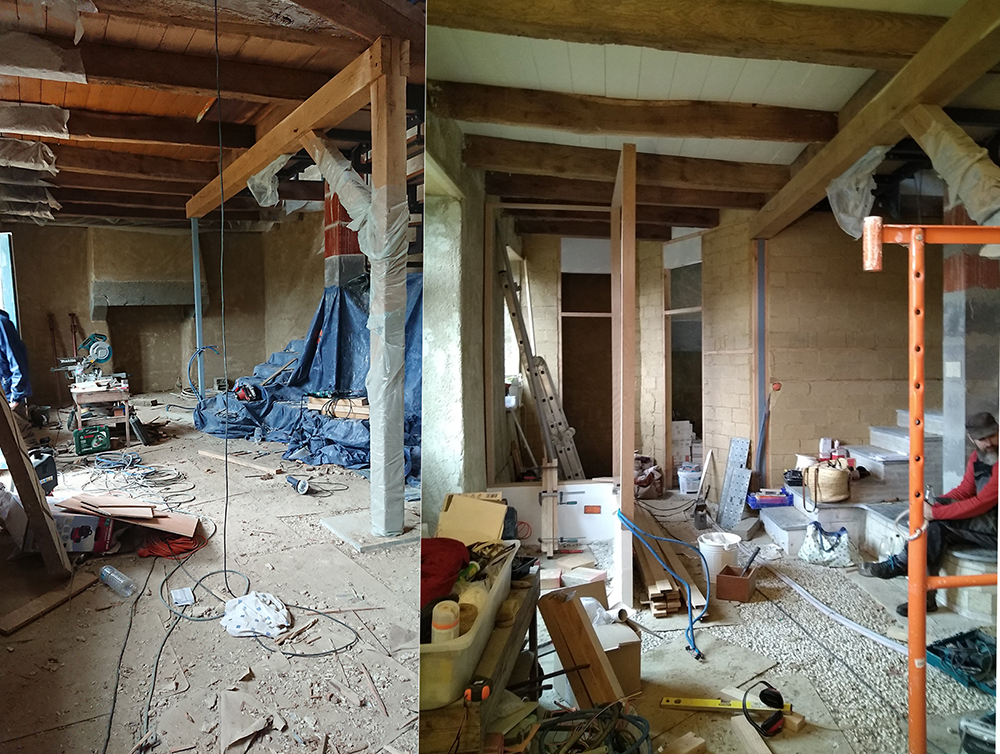

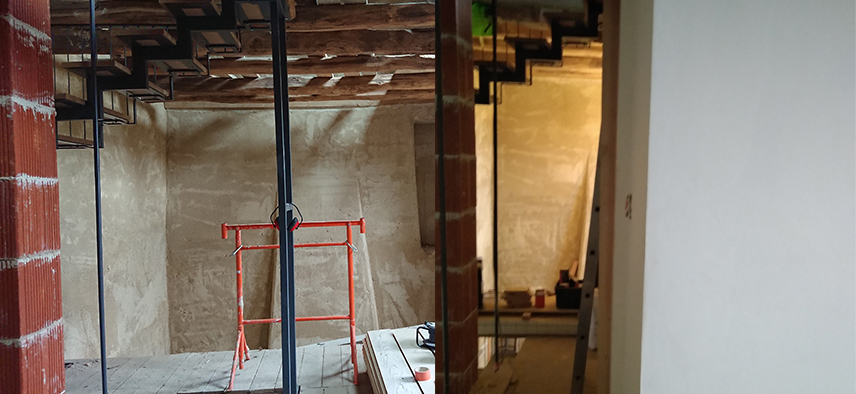

Certaines vues ne changent pas encore beaucoup, même si une petite de la cloison est terminée.

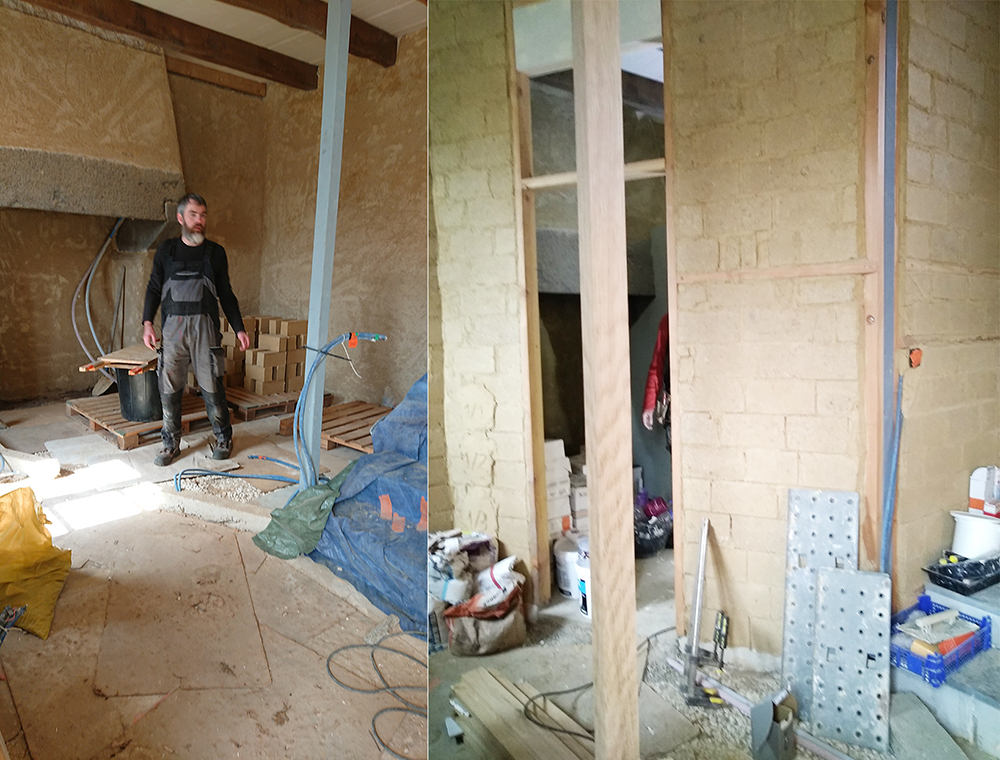

Ajouts des cloisons au RDC

La pose est la même, la visibilité est un peu changée

Si Si, je suis bien sur la nouvelle image, on voit ma main !

Gwen au naturel

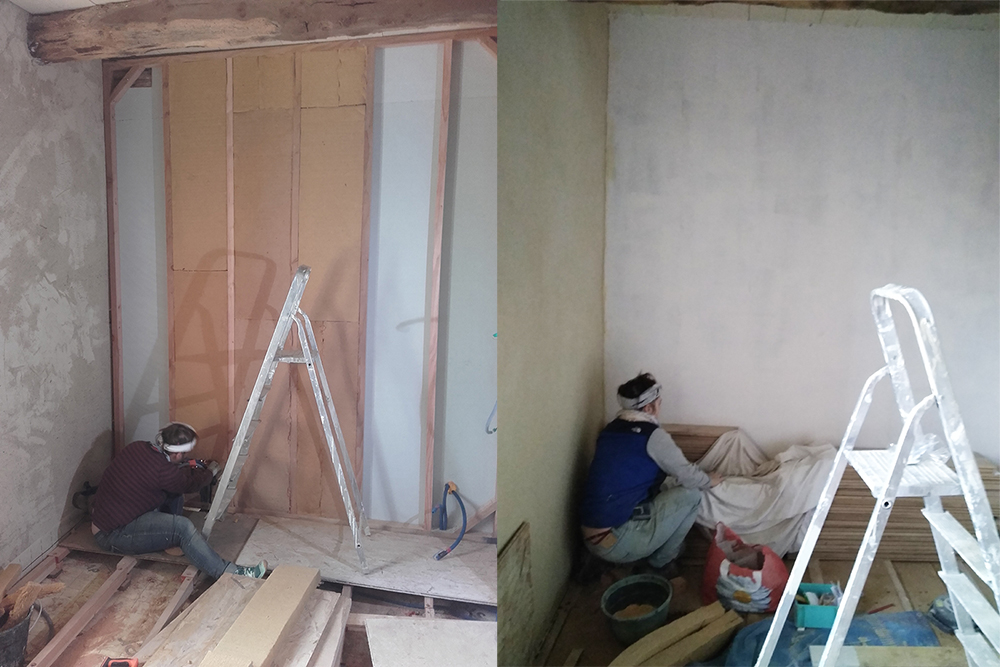

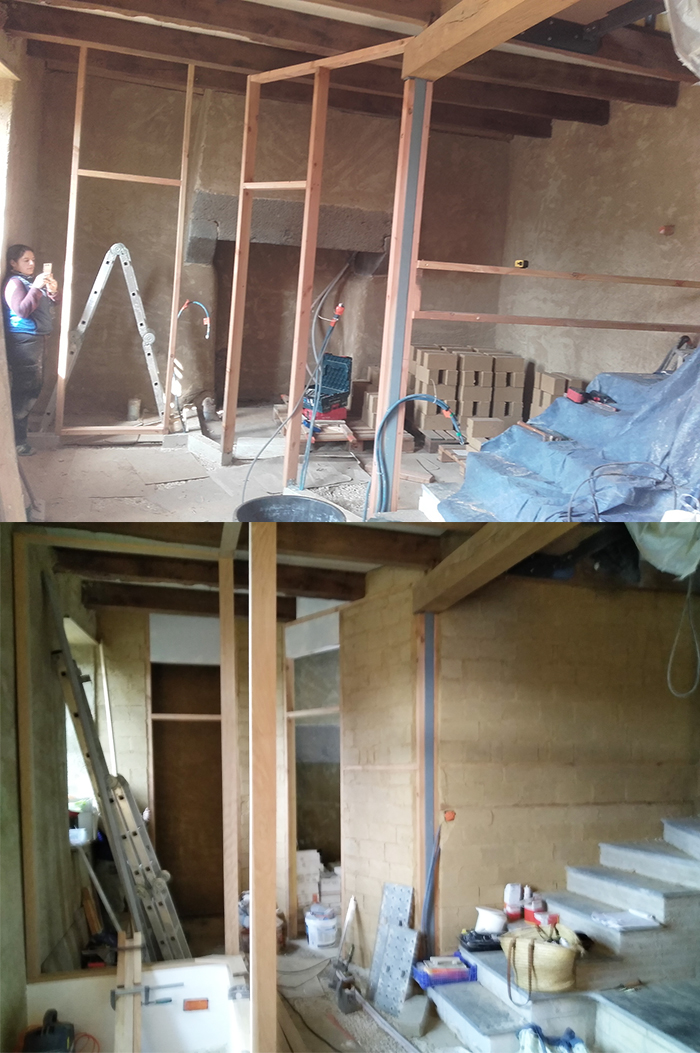

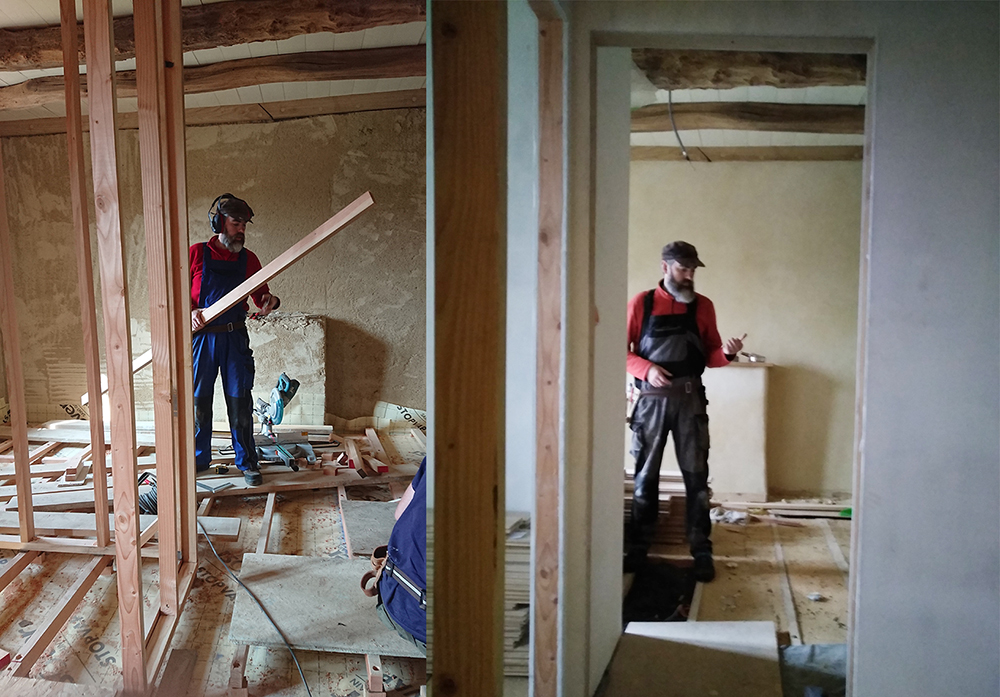

Au 1er, chambre Ouest, la pose n’est tout à fait la même cause de parquet en attente, mais l’idée est là.

La même chambre avec et sans les enduits

Au 1er on ne peut plus regarder à travers les cloisons

Ne plus voir à travers les murs

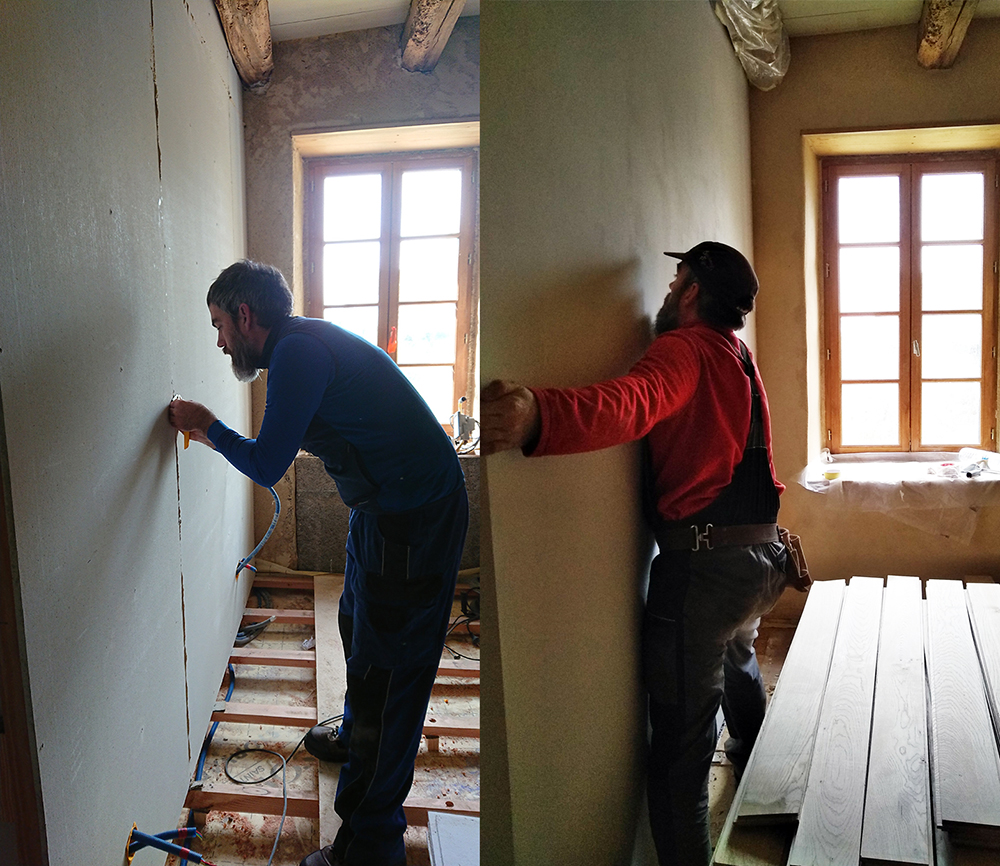

Avec l’ajout des cloisons la perspective change un peu

Vue un peu moins dégagée au 1er

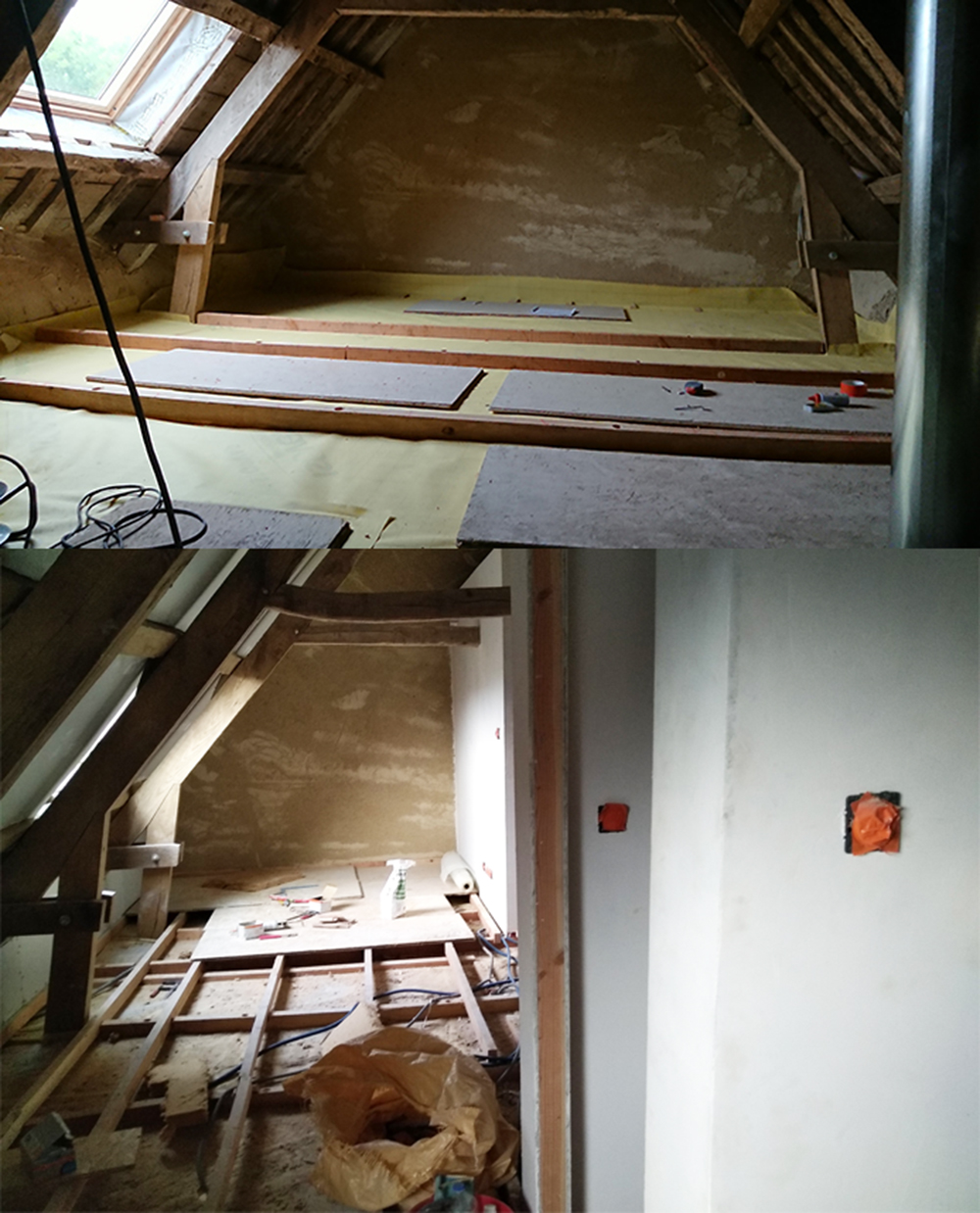

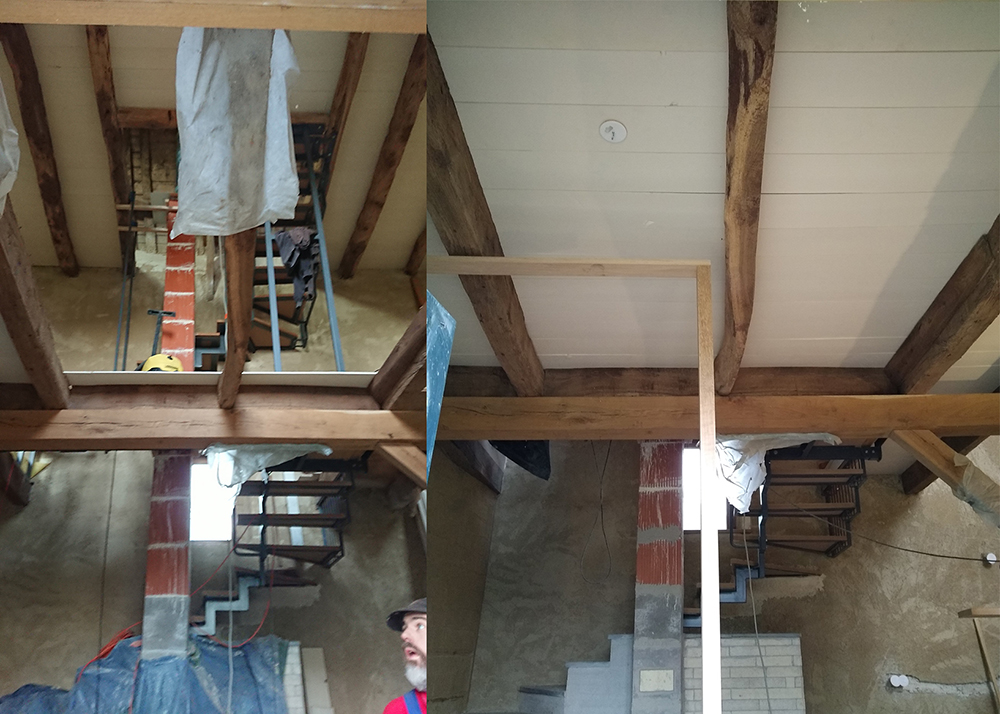

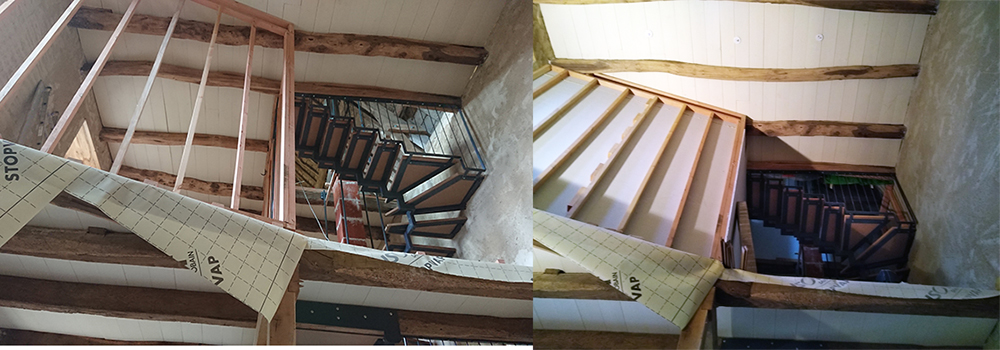

Vers le grenier, la trémie a ses cloisons

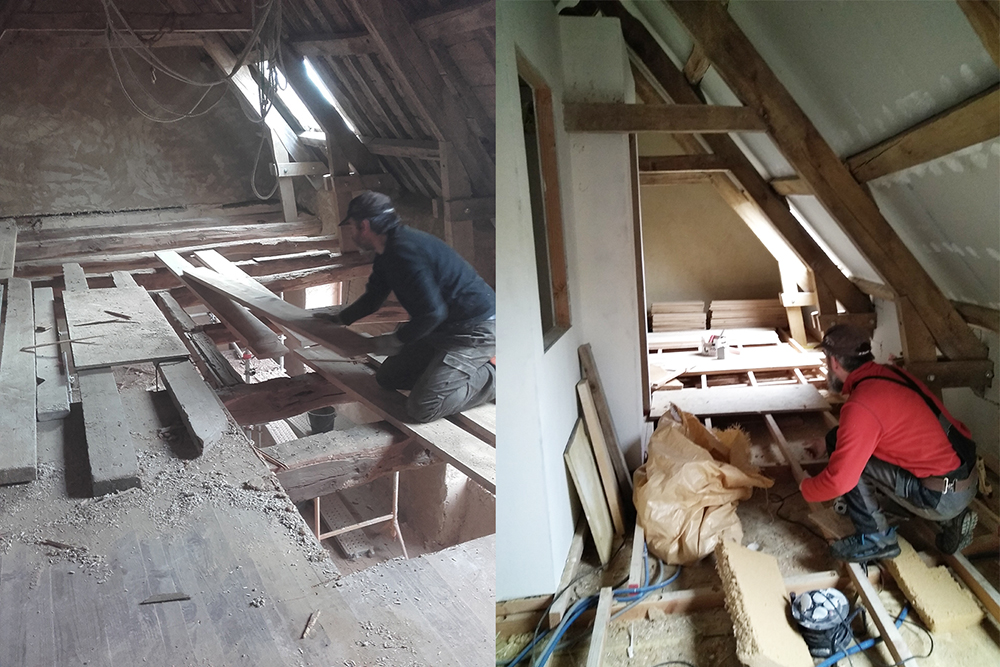

Autre point de vu du grenier et des caissons sur la charpente

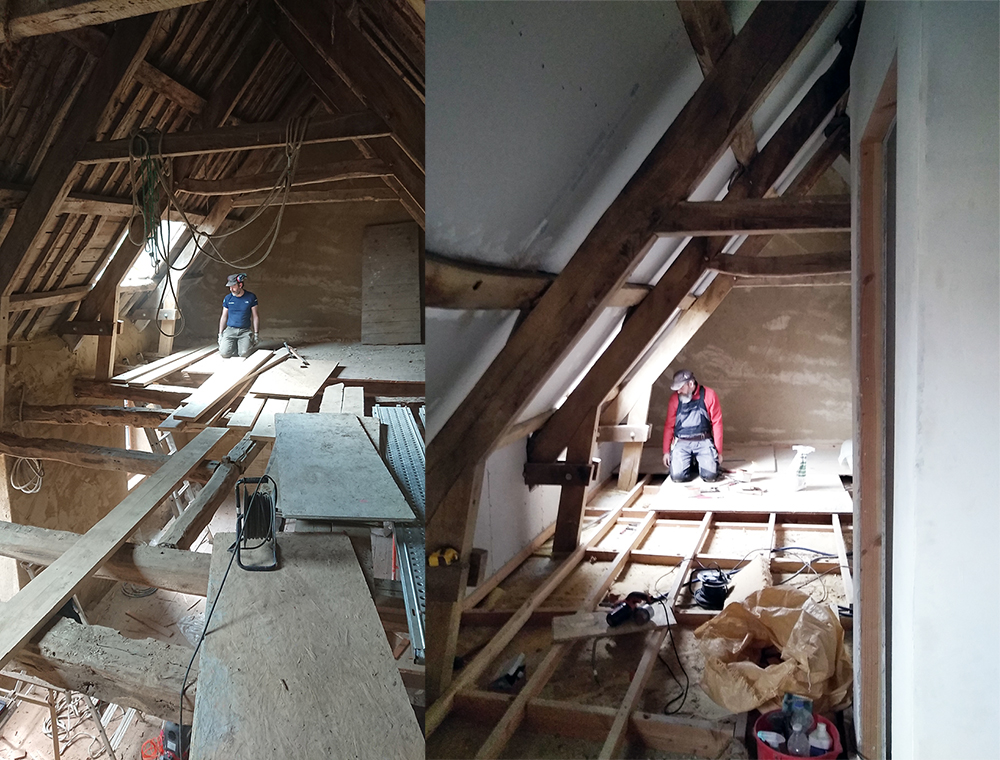

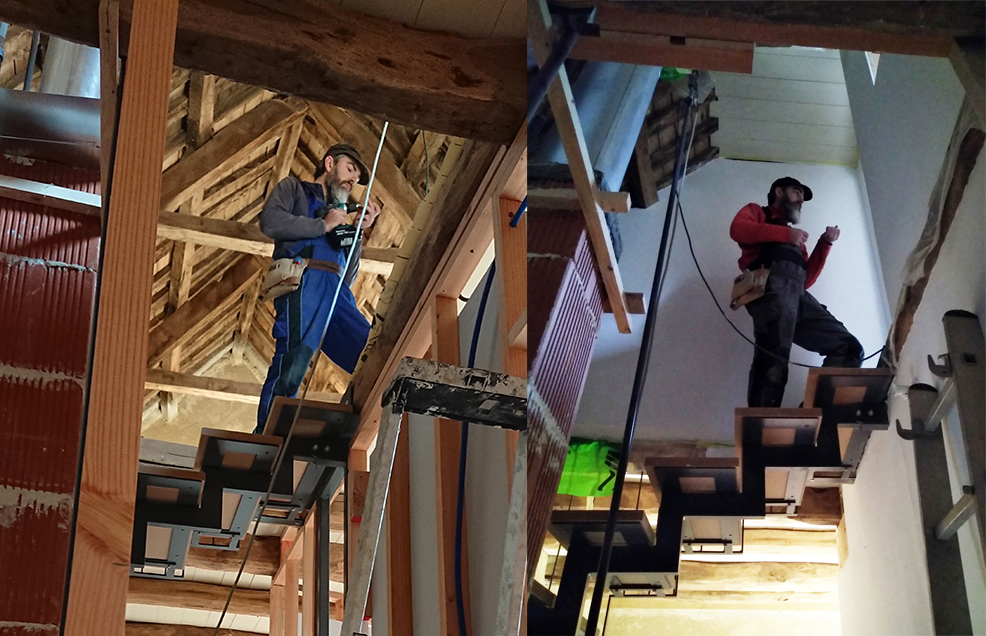

Au grenier, on peut presque marcher normalement 🙂

Prise de vue pas tout à fait possible à l’identique pour cause de cloisons de la trémie

Pour résumer en 2019

En janvier, nous avons :

  • Terminé les bacs sur la buanderie
  • Créé un maison pour Paolig

En février, nous avons :

  • Terminé la peinture du faux plafond, latte par latte
  • Terminé de démonter l’ancien parquet au 1er étage et terminé de poser le faux plafond
  • Commencé la pose des lambourdes et contres lambourdes au grenier et au 1er étage

En mars, nous avons :

  • Terminé le labourdage du 1er étage
  • Marqué et placé les cloisons du 1er étage et de la salle de bain/wc au RDC

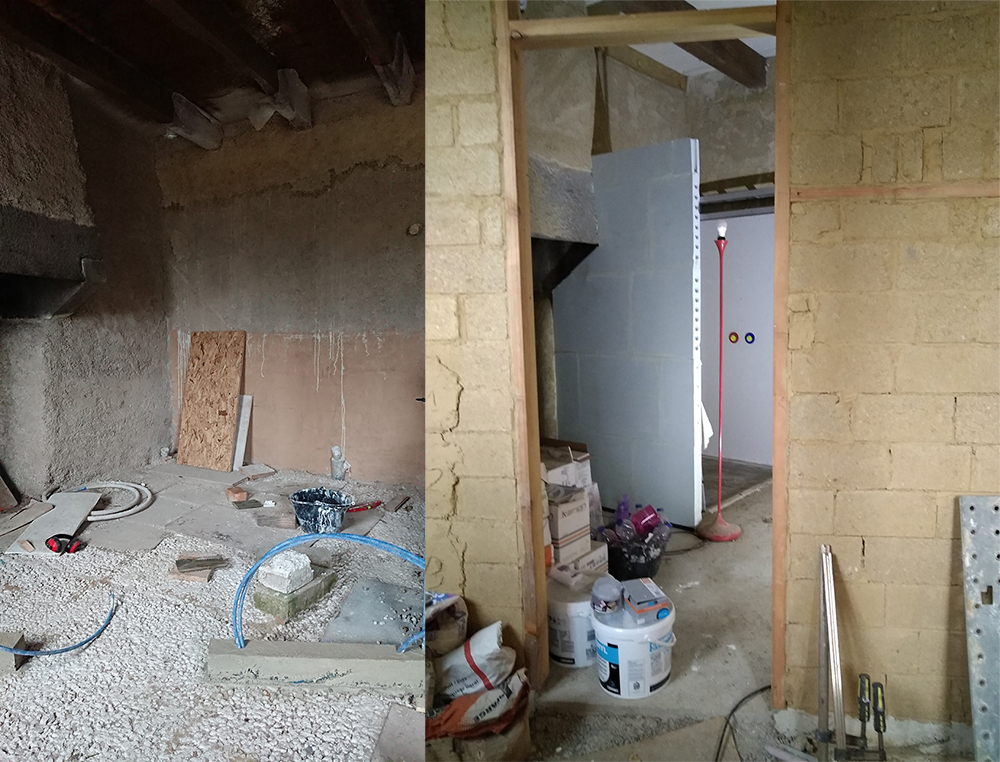

  • Commencé la pose des briques de terre crue pour la salle de bain et les toilettes

En avril, nous avons :

  • Continué la pose des briques au RDC

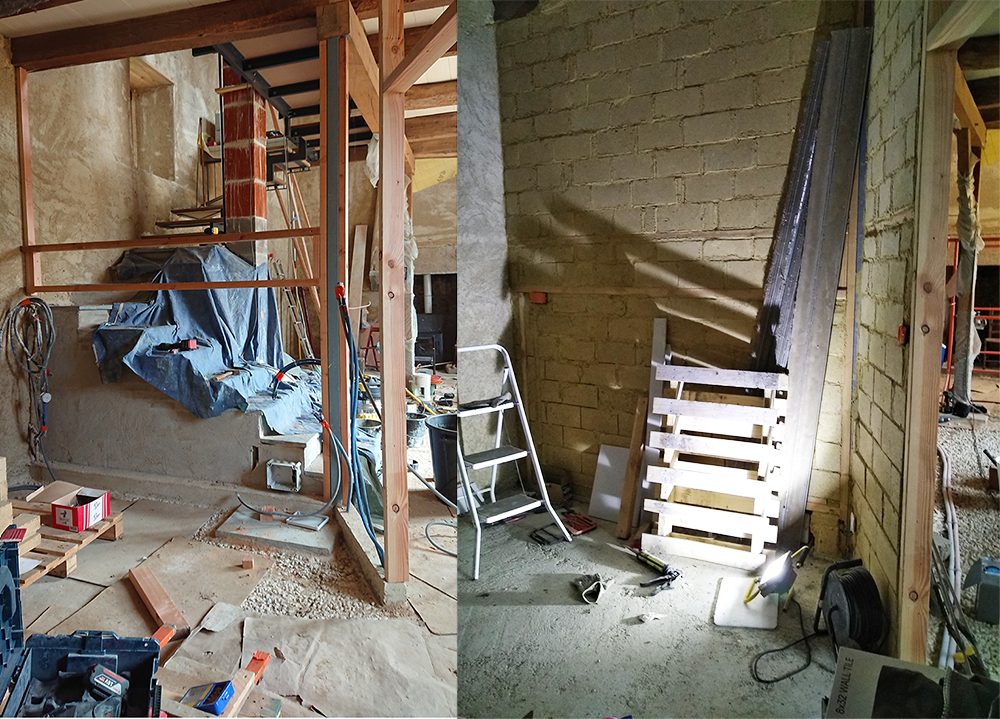

  • Terminé la structure bois des cloisons du premier étage et commencé la pose du fermacell et de la laine de bois

En mai, nous avons :

  • Continué la pose des briques au RDC
  • Monté la structure bois des cloisons du grenier
  • Rangé le parquet tout neuf dans la maison

En juin, nous avons :

  • Terminé les cloisons briques
  • Commencé à installer l’électricité dans la buanderie
  • Commencé le fermacell et la laine de bois au grenier
  • Installé les évacuations dans la buanderie et dans la maison
  • Accueillis 3 chatons

En juillet, nous avons :

  • Terminé la pose du fermacell au 1er et au grenier
  • Réalisé la première couche d’enduit sur le fermacell et avons testé la nouvelle ponçeuse
  • Placé les arrivées d’eau dans la maison
  • Installé l’évier extérieur

En Août, nous avons :

  • Terminé les enduits sur le fermacell (2ème couche)
  • Terminé de fermer le caisson dans la trémie pour la sortie du poele
  • Ajouté l’isolant phonique au sol dans les chambres à l’étage
  • Appliqué la sous couche dans la trémie

En septembre, nous avons :

  • Installé la nourrice dans la buanderie et branché l’arrivée d’eau
  • Assisté à la pose du receveur de douche sur la nouvelle chape
  • Commencé le caissonnage des bas de mur en fermacell au grenier
  • Marqué la position de la cloison de l’entrée
  • Installé les fenêtres de la buanderie
  • Testé les tablettes des fenêtres
  • Commencé les branchements du tableau électrique

En octobre, nous avons :

  • Couvert la charpente de placo au grenier
  • Allumé le poele pour la 1ere fois
  • Assisté les maçons lors des premiers enduits chaux/sable au 1er étage
  • Installé les prises et interrupteurs dans les nouvelles cloisons

En novembre, nous avons :

  • Commencé la structure de la douche au RDC
  • Monté la base de la cloison de l’entrée, en siporex
  • Monté la cloison de la douche, en carreaux de platre

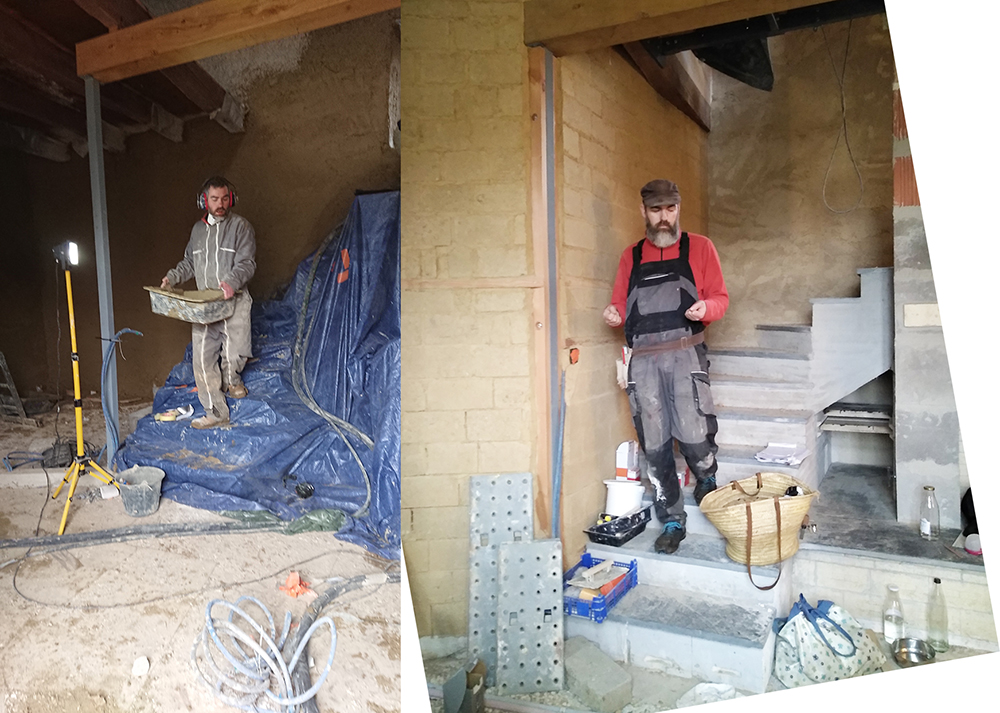

  • Assisté les maçons pour les enduits au grenier
  • Déplacé les prises de la cuisine dans l’enduit

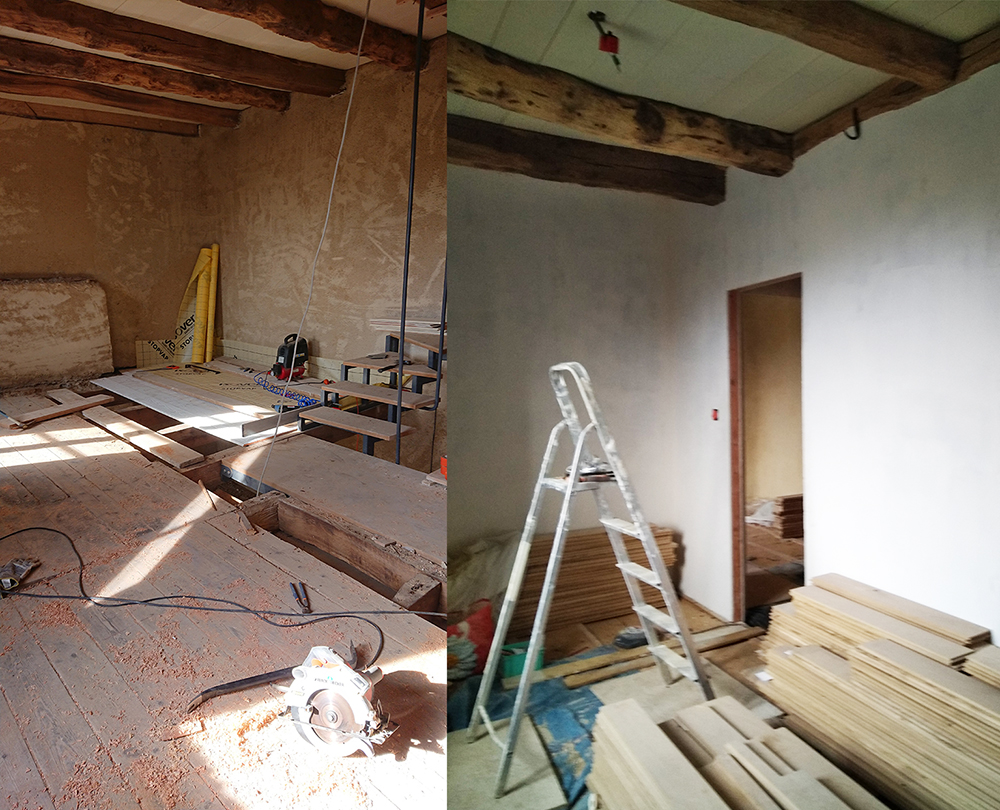

  • Posé une peinture de sous couche dans l’une des chambres sur le fermacell

En décembre, nous avons :

  • Terminé les branchements du tableau électrique et du tableau télécom
  • Terminé les caissons fermacell en bas de mur côté Sud au grenier
  • Commencé l’installation des boitiers DCL
  • Assisté les maçons pour la chape sous la cheminée de la cuisine et la création d’une aération dans la cheminée de la salle de bain.
